管道工程维修和更新改造,常需要进行土石方开挖。在土石方开挖作业中,容易发生塌方、滑跌、中毒等事故。
1. 土方施工前的准备工作
①. 做好必要的水文、地质、地下隐蔽工程的资料收集和调查工作,查明是否有给排水、供热、供煤气管道以及电缆、光缆等。
②. 若有地下水和管道工程泄水情况,应做好排水设施、机具和材料等的准备工作。
③. 做好隐蔽工程交底和安全技术交底工作。
2. 施工注意事项
①. 抛土距坑边不得少于0.8m,高度不得超过1.5m.
②. 施工中如发现有不明管道或不明物体应立即停止开挖,与有关部门联系后妥善处理方可继续施工。
③. 经常检查沟槽边坡。发现有裂纹和落土情况时,应立即采取安全防护措施或减小边坡。
④. 在有地下水的区域或雨季施工时,应有排水措施,特别是湿陷性黄土、膨胀土等对水敏感性强的土壤,更应及时排水。
⑤. 当开挖沟槽较深或距建筑物、构筑物较近时,应与建筑结构有关单位联系,采取相应的技术措施,必要时应修改沟槽位置。
⑥. 在地沟中作业时,夜间照明电压不得高于12V.
⑦. 在沟槽中同时作业人员不得少于2人。不得在沟槽内坐卧休息,冬季不得在沟槽内取暖。
⑧. 开挖管道沟槽或路堑时,要根据土质、地下水情况和开挖深度,确定合理的边坡坡度。
⑨. 挖掘土方应自上而下进行,严禁采用挖空底脚、上部塌落的违规操作方法。
⑩. 可能导致土方坍塌的原因有以下几种,施工时应注意防范。
a. 沟槽两侧堆积浮土太多,超过土壤承受能力。
b. 地下水位较高,或雨、雪水浸人土壤,使土壤失去稳定性。
c. 距房屋或堆积物较近,其作用力超过了沟槽或路堑土壤的承载极限。
d. 施工中所确定的边坡坡度较小,与实际情况不符。
3. 土方开挖和回填的安全技术要求

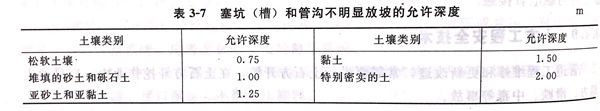

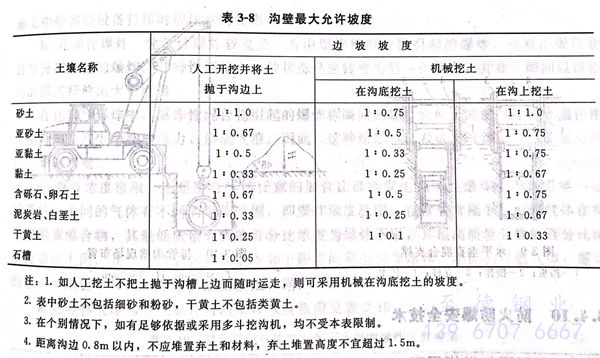

①. 当土壤湿度正常、土质良好且无地下水影响,若开挖深度不超过表3-7的规定时,可不设支撑,也不必明显放坡,若开挖深度超过表3-7的规定,可根据土质和施工的具体情况参照表3-8的规定放坡。

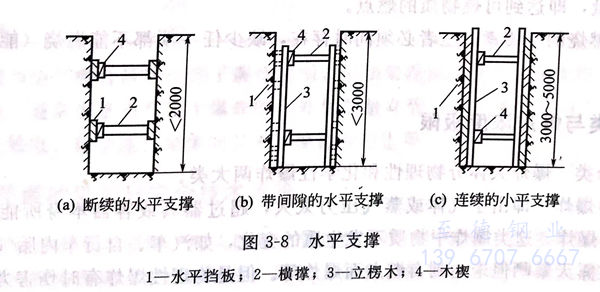

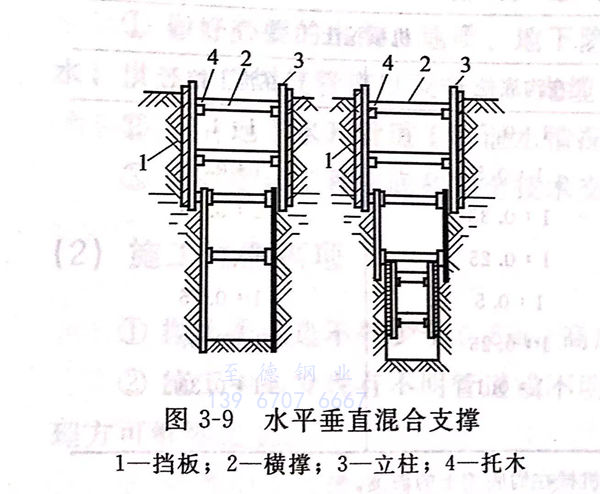

②. 场地条件限制挖方不允许放坡时,则应采用支撑加固。支撑好一层下挖一层。支撑的加固方法可参照表3-9及图3-8、图3-9。

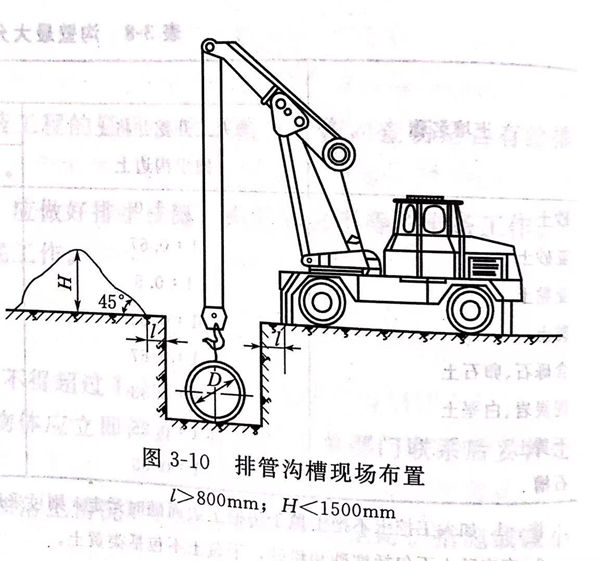

③. 在紧靠沟槽边缘,不应行走和安放施工机械,若采用汽车吊下管,汽车吊的现场布置应按图3-10的要求进行,并应留不小于800mm的沟边通道。
④. 人工夯实时要动作一致,按照一定方向进行,每层填土厚度不得大于200mm.
⑤. 当开挖沟槽遇有地下管线和沟边有电杆时,应采取保护措施。
