工程应用:空冷器梯子平台及检修通道的设计

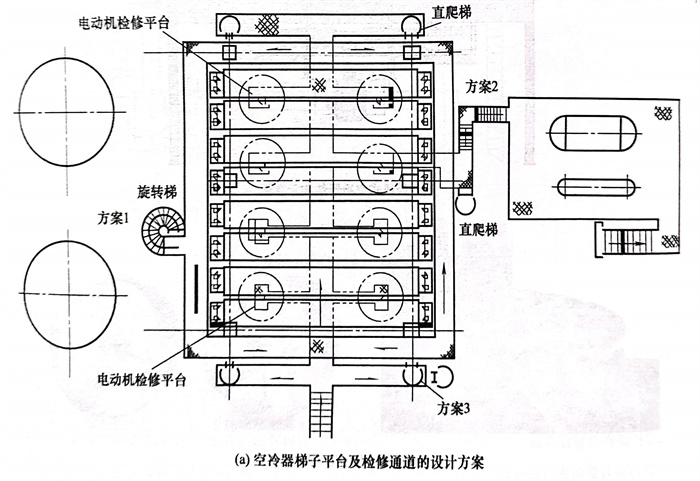

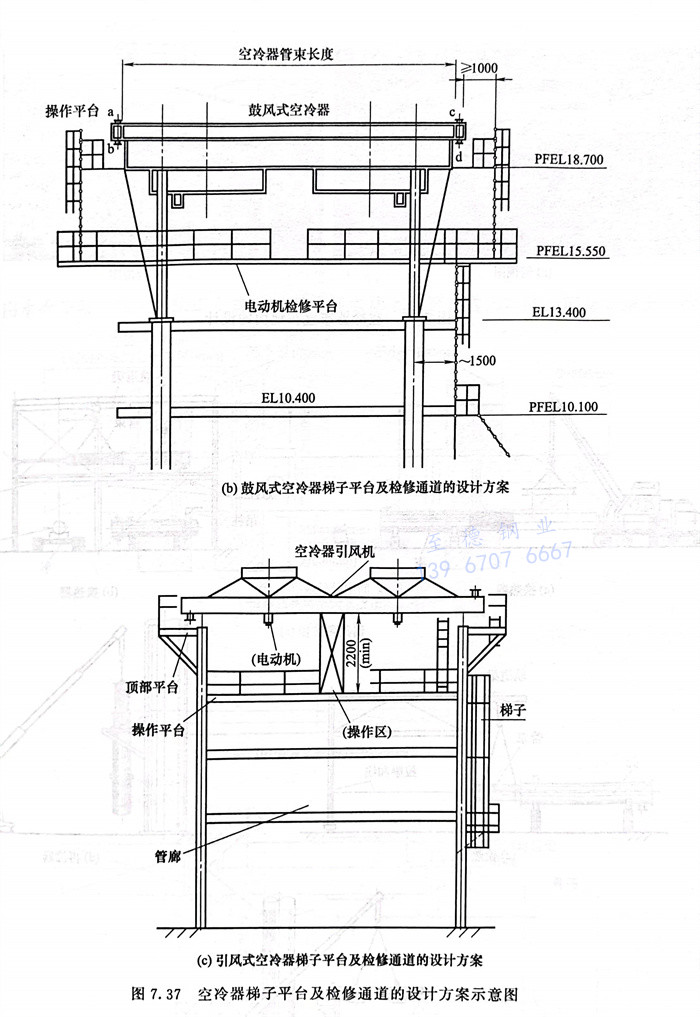

  空冷器管束两端管箱和传动机械处应设置平台。布置空冷器的构架或主管廊的一侧地面上应留有必要的检修场地和通道。如图7.37所示,空冷器成排布置在管廊顶部时,梯子平台的设置可采用以下3种方案。


   方案1:直接从地面起直爬梯或旋转梯,到达下通道平台,再通过直爬梯到达上通道平台,进行操作和检修。


   方案2:在邻近的框架或平台上做扶梯,把邻近的框架或平台与空冷器下通道连接起来。


   方案3:将平行于支管廊铺设的空冷器下通道与主管廊上的检修平台连接起来。


  对于布置在不同位置、不同形式的空冷器应结合以上三种方案,在满足操作、检修、安全的要求下,尽量设置经济、简单的梯子平台。空冷器电动机检修平台要根据电动机本身的重量和尺寸确定平台的大小。空冷器电动机检修平台的标高一般比电动机的底面标高低1500mm。





工程应用:空冷器布置在地面的设计

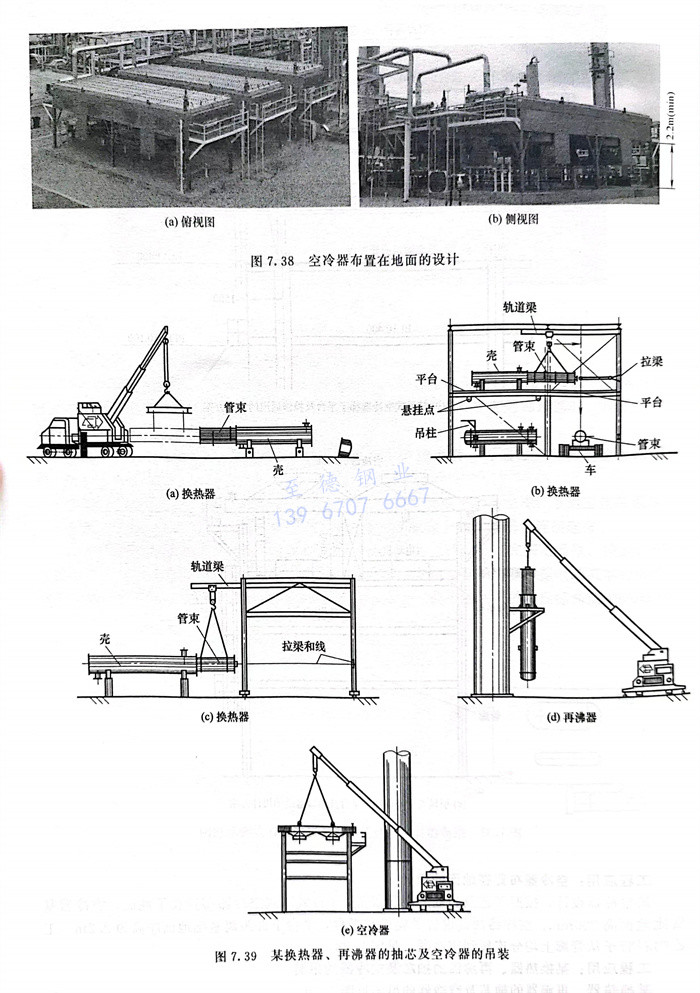

  某空冷器设计,按照工艺及当地的设计规范,3台鼓风式空冷器布置在了地面,空冷器基础比地面高200mm,空冷器两侧设置了爬梯和平台,平台下部距离基础地面净高为2.2m。工艺物料管子从管廊上均分连接到空冷器,见图7.38。




工程应用:某换热器、再沸器的抽芯及空冷器的吊装


  某换热器、再沸器的抽芯及空冷器的吊装见图7.39。
