二氧化碳液态低温容器槽车,是由外容器和内容器组成。内容器材质为1Cr18Ni9Ti 不锈钢,壁厚16mm。内容器外形尺寸:直径ø1600mm,长为5786mm,容积为11mm3。除进行外观目视检查外,还必须对焊缝进行100%的渗透检测和100%的射线检测。内容器还要进行2.88MPa干燥无油压缩空气试验和氨质谱真空检漏,漏气率不大于2×10-5Pa·L/s。焊接工艺:所有纵焊缝和环焊缝(除一端封头与筒体环焊缝外)均采用埋弧焊,焊机型号为MZ-1000型,采用直流反极性电源。焊丝牌号为H0Cr20Ni10Ti.直径为4mm,焊剂为HJ260。


1. 纵缝埋弧焊

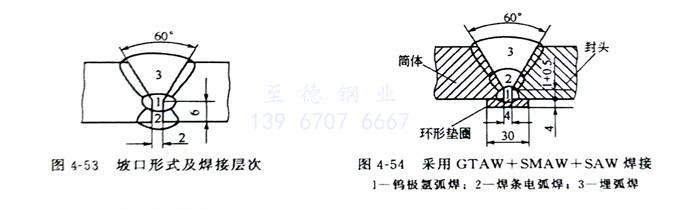

  钢板放在刨边机上按图4-53进行坡口加工,待焊钢板放在门式焊接夹具上进行装配,待焊处清除油污后进行焊接,焊接参数见表4-58。焊好第1、2层焊缝后进行清根,先用碳弧气刨,然后用风动砂轮清理打磨出金属光泽,并保证清根后凹槽尺寸均匀一致,然后焊接第3层焊缝。


图 53.jpg


2. 环缝埋弧焊


  环缝埋弧焊接包括筒节与筒节和筒节与一端封头的环缝焊接。将焊好的筒节、封头放在焊接滚轮架(见图4-14)上进行装配,用焊条电弧焊进行定位焊,在平台式焊接操作机(见图4-15)上进行环缝焊接,先焊内焊缝(第1、2层),然后按纵缝焊工艺进行清根,再焊第3层焊缝,焊接参数可参考表4-63。




  上述纵、环焊缝焊接完毕,先进行目视检查,然后进行100%渗透检测,排除焊缝表面缺陷后、再进行100%射线检测、焊缝内部质量,达到JB4730-94I级片合格后才能进行下面的工序。


3. 另一封头与筒体焊接

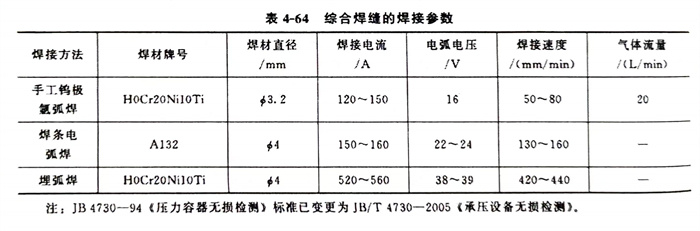

  容器没有人孔装置,焊接设备和人员无法进入容器内操作。采用的坡口形式和焊接顺序如图4-54所示。先用钨极氩弧焊进行打底焊,保证焊透,第2层焊缝采用焊条电弧焊,其目的是增加焊缝金属厚度,防止埋弧焊时由于熔深过深而将打底焊焊缝焊穿。第3层环形焊缝用埋弧焊完成。各层焊缝的焊接参数见表4-64。焊后将环焊缝进行渗透检测和射线检测,合格后再进行无油干燥气压试验和氦质谱真空检漏。全部满足图样技术性能要求后才能与外容器进行组装。



注:JB 4730-94《压力容器无损检测》标准已变更为JB/T 4730-2005《承压设备无损检测》。
