一、公用工程软管站的概念


  ①. 公用工程软管站(有的也称作软管站、公用工程站等)是以吹扫、清洗、置换、维修和小范围灭火等需要而设置的。公用工程站一般由管道、阀门、软管及其配套快速接头等组成,其使用介质通常为蒸汽、氮气、压缩空气(有的称为工厂风)、清洁水。根据工艺需要以及公用工程站设置位置的不同,选用上述1~4种介质的管线。


  ②. 在新建、改建、扩建工程设计中均需考虑公用工程软管站的设计。

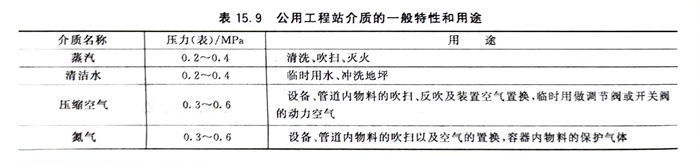

  ③. 公用工程站介质的一般特性和用途见表15.9。


表 9.jpg


二、公用工程软管站的布置设计


  ①. 公用工程软管站的设置区域、数量及服务介质由工艺专业确定,并标注在装置总平面图上。


  ②. 在装置内的软管站通常选用15~20m长的软管。软管站的位置不应影响正常通行、操作和维修,如设在管廊的柱旁、靠近平台的栏杆处、塔壁旁边等。


  ③. 在塔附近,软管站可设置在地面和所有人孔的操作平台上。有的工程,每两层设置一公用工程站,设备顶平台上一般需设置一台。


  ④. 在炉子附近,软管站的设计要求:圆筒炉,设在地面上和主要操作平台上;箱式炉,设在地面上和主要操作平台的一端;多室的箱式炉,设在地面上和主要操作平台的一端。


  ⑤. 换热器和泵区,应设在地面上靠近柱子处。


  ⑥. 在框架上,软管站可设置在每层楼面上(或根据工艺的要求)。


  ⑦. 界区外软管站的位置应设在需要的地方,如泵房、汽车装车或火车装车站、界外管道的吹扫口、置换接口附近,必要时可设在物料管道低点排净口处。


  ⑧. 对于装置中间罐区,公用工程站应设置在罐区围堰外、罐区和泵之间的地面上、围堤四周靠罐附近的地面上。对于大型罐区,也可在罐区围堤内罐与罐之间设置公用工程站,以满足15~20m半径的覆盖面积。


  ⑨. 对多层厂房和框架,每层上应设置公用工程软管站。



三、公用工程软管站管道配管设计


  ①. 公用工程软管站的各类管道宜从管廊上总管的顶部引出。

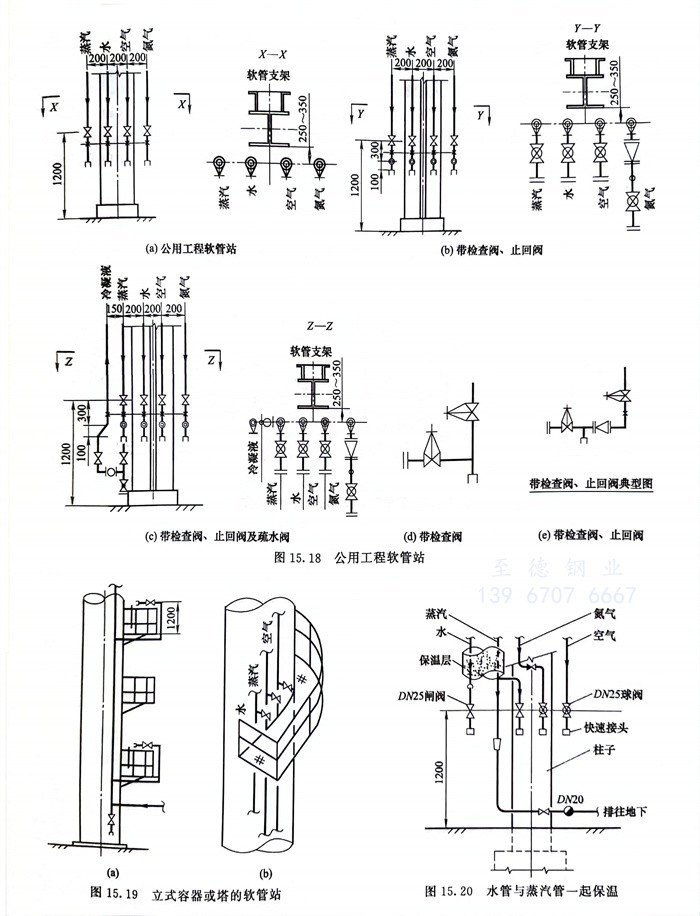

  ②. 公用工程软管站的切断阀宜设在操作平台或地面以上1.2m处。如软管站高于管廊上的总管时,可参照塔平台的软管站布置阀门,见图15.18。


  ③. 立式容器的软管站宜布置在立式容器和它的平台之间的空隙内,如图15.19所示,其软管接头应朝下安装,若条件允许可水平安装。但软管连接管不得妨碍人孔盖的开启。


  ④. 软管站的管道一般均为DN25,特殊要求除外。管子、管件、阀门等材料选用应符合管道等级规定。与软管相连接宜采用快速管接头,各介质管道所用接头的形式或规格宜有所区别。


  ⑤. 如果工艺或项目有要求,在某些介质的切断阀前加装止回阀。止回阀应安装在水平管道上。


  ⑥. 在寒冷地区为了防冻,宜将水管与蒸汽管一起保温,如图15.20所示,使蒸汽管起到伴管的作用,但应使两管之间保持适当间距,使水管不冻结亦不过热。


  ⑦. 布置位置低于蒸汽总管软管站的蒸汽管,当项目有要求,可在其切断阀前设疏水阀组,随时排放冷凝液。如工艺要求回收蒸汽冷凝液,即将疏水阀组后管线引回蒸汽冷凝液总管。布置高于蒸汽总管的软管站的蒸汽管不需设疏水阀组。





四、软管的配置


  ①. 一个公用工程软管站所配用的软管数量:在无特殊要求下,可配用两根,一根用于热水、蒸汽,一根用于氮气、压缩空气和水。


  ②. 在合适的位置设置两个软管架,以便吊挂软管、


  ③. 有的装置设计时,没有按每个公用工程软管站配置一套软管,而是每几个公用工程款管站配置一套软管。



工程应用:公用工程软管站快速接头方位的设计

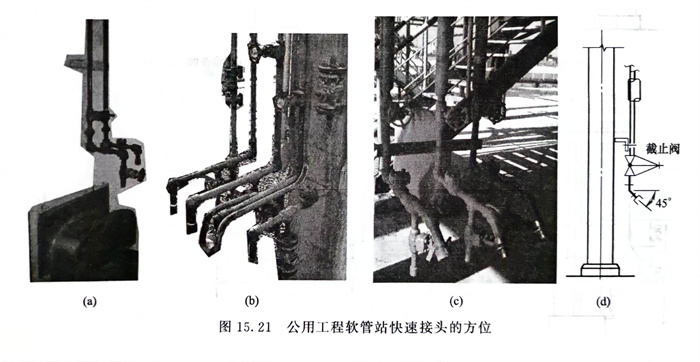

  公用工程软管站快速接头的方位,见图15.21。有的工程设计成了图15.21(a)、(b)所示的样式,快速接头的方向垂直向下,有的工程设计成了图15.21(c)、(d)所示的样式,快速接头的方向垂直向下45°。工厂操作维护人员普遍认为图15.21(c)、(d)所示的样式更加方便、好用。
