一、布置室外给水管道
a. 总体要求
室外给水管道布置的要旨,是满足用户对水量和水压的要求,尽可能缩短管线长度,减少土方量,方便维修。
b. 其他要求
1. 小区内的给水管道通常要求与建筑物平行,进入用户前应设阀门井。

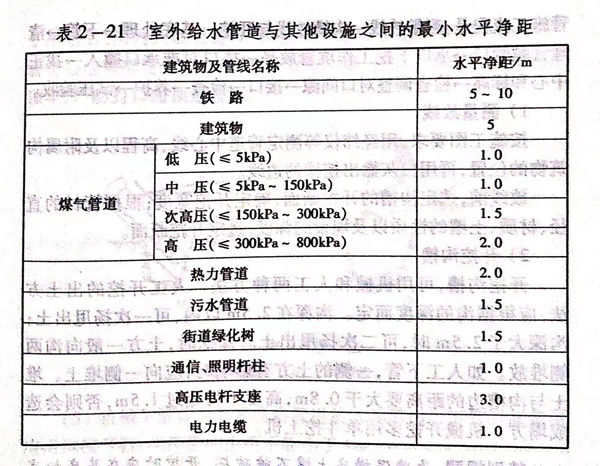

2. 室外给水管道与建筑物及其他管道间的距离应符合表2-21的要求。
3. 配水干管每隔400m~600m应设置一个阀门。
4. 干管的位置应尽可能布置在两侧都有大用户的道路上,以减少配水支管的数量。
5. 在管道的隆起点及倒虹管的上下游处,要设进气阀和排气阀,管道的最低点要设泄水管和泄水阀。
二、室外给水管道敷设的要求
a. 加装套管保护
管道穿过公路及铁路时,应加装套管保护。
b. 埋地敷设
室外给水道采用埋地敷设。管道埋地的深度,应根据外部载荷、管材强度、管道布置情况,以及土质地基等因素确定。金属管道覆土深度通常≥0.7m,非金属管道的覆土深度通常为1.0m~1.2m,冰冻地区管道埋设的深度应在冰冻线以下。
三、室外直埋给水铸铁管
民用建筑的室外给水管道都采用埋地敷设。其直埋给水铸铁管施工流程是:测量放线→沟槽放线与开挖→基底处理→下管→清理管膛管口→承口下挖工作坑管放平→插口对准承口撞入→找正中心和标高→检查调整对口间隙→接口→检查→养护→试压验收。
a. 测量放线
按施工图要求,用经纬仪等测定管道中心线、高程以及附属构筑物的位置,再用白灰撒出挖槽的边线。
放线前,选定沟槽的开挖断面,确定开挖宽度;根据管材的直径、材质、土壤的性质以及埋设的深度,选定开挖断面。
b. 开挖沟槽
开挖沟槽,可用机械和人工两种方法。人工开挖的出土方法,应根据沟的深度而定。沟深在2.5m以内,可一次扬甩出土;沟深大于2.5m时,可二次扬甩出土。开挖时,土方一般向沟两侧堆放。如人工下管,一侧的土方有影响时,应向一侧堆土。堆土与沟槽边的距离要大于0.8m,高度不得超过1.5m,否则会造成塌方。机械开挖多用单斗挖土机。
特别提醒:为确保槽底土壤不被破坏,开挖时应在基底标高以上留出30cm左右的一层不挖,留待人工清挖。
c. 基底处理
沟底应是自然土层,若是松土或砾石,应处理基底,防止管道发生不均匀下沉。处理基底应以施工图的规定为准。
d. 下管
1. 下管前,复测三通、阀门、消防栓的位置,以及排尺定位的工作坑位,尺寸如不合适,应调整,并清除槽底杂物。
2. 下管时,应从两个检查井的一端开始,若是承插管,应使承口在前,不要碰伤管道的防腐层。
3. 下管方法有人工和机械两种,根据管材、管径、沟槽及施工现场等条件来选择。
4. 人工下管有压绳法和三脚架法,如图2-49所示。它所用的大绳应坚固无断股,吊装时要统一指挥,动作要协调一致。管子吊起后,沟内人员要避开,而且必须戴安全帽。下第一根管时,管中心应对准定位中心线,找准管底标高,管的末端应钉点桩挡住顶牢,严防打口时顶走管道。
5. 机械下管是用起重机将管道放入沟槽内。下管时起重机应沿沟槽开行,与沟边的距离不能小于1m。
e. 稳管接口
按设计高程和位置,将管子安放在地基或基础上,叫做稳管。
1. 稳管前,应将管口内外洗刷干净。稳管时,将承插管的插口撞人承口内,对口四周的间隙要均匀一致,间隙的大小应符合规定。
2. 用套环接口时,稳好一根管子再安装一个套环。用承插接口时,稳好第一节管子后,要在承口下垫满灰浆,再将第二节管子插入,将挤入管内的灰浆从里口抹平。
3. 室外给水管道的管材,通常用铸铁管、钢管石棉水泥管、预应力钢筋混凝土及自应力钢筋混凝土管等。管道接口的具体方法见相关内容。
4. 给水管道安装完毕,按规定试压。
5. 铸铁管道的铺设质量应符合表2-22的规定。
f. 回填土
管道验收合格,要及时回填土,切忌晾沟。回填土时,应确保管道和构筑物的安全,管道不移位,接口及防腐层不被破坏,土中不得有砖头、石块及冻土硬块。要从沟槽两侧同时填土,不能将土直接砸在接口抹带及防腐层上。管顶以上5cm内要用人工夯填,覆土在1.5m以上时才能用机械碾压。
给水管道使用前,应按规定冲洗消毒,一般用漂白粉溶液消毒。

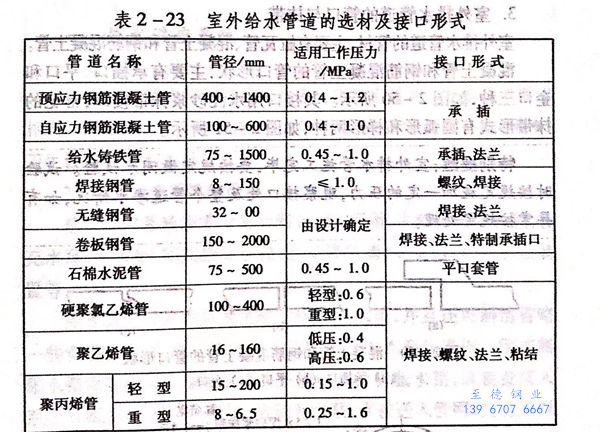

四、室外给水管道选材与接口
室外给水管道选材与接口形式,如表2-23所列。
