给水管道必须采用与管材相适应的管件。生活给水系统材料必须达到饮用水卫生标准。室内给水管材及连接方式,如表2-13所列。

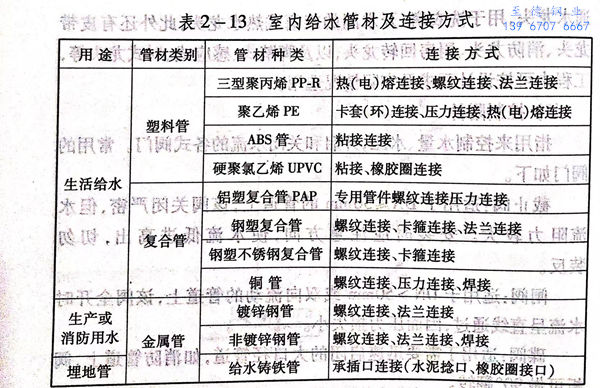

表 13.jpg


室内给水管道施工工艺流程:


  施工准备→埋地管安装→平管安装→立管安装→支管安装、管试水压试验→管道消毒冲洗→竣工验收


一、施工安装要求


1. 埋地管安装

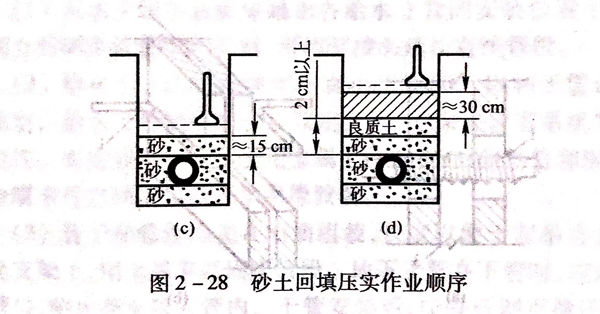

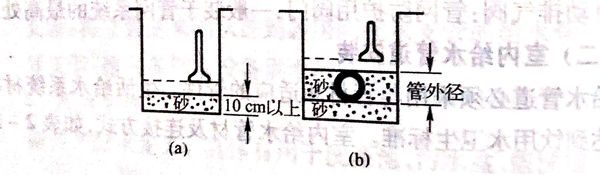

  a. 室内地坪±0.000以下的管道敷设应分两段进行。先进行地坪±0.000以下至基础外墙段的铺设;待土建结束后,再进行户外连结管的铺设。铺设管道的沟底应平整,不得有突出的尖硬物体,沟底应铺100mm厚的砂垫层。埋地管回填时,先用砂土或颗粒不大于12mm的土壤回填至管顶上侧300mm处,以夯实后方可回填原土,其埋深不宜小于300mm,如图2-28所示。

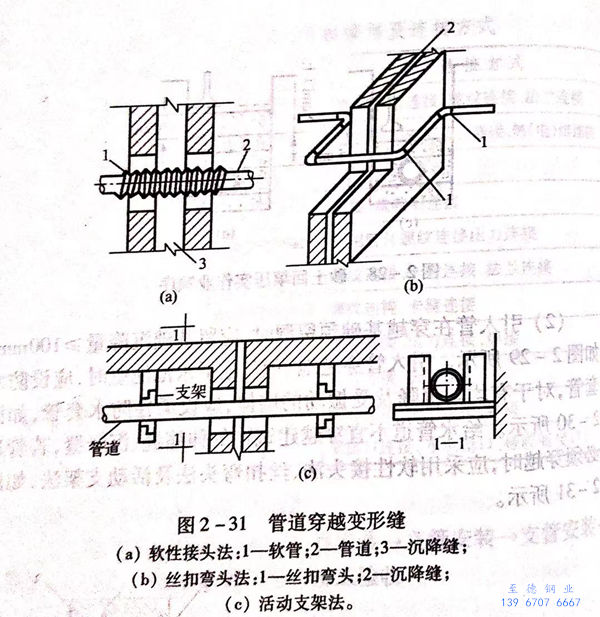

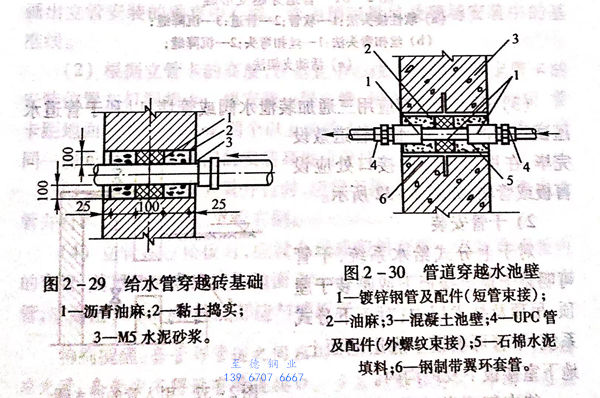

  b. 引入管在穿越基础预留时,应留基础沉降量≥100mm,如图2-29所示。引入管穿越地下室、地下水池池壁时,应设防水套管,对于有均匀沉降及受振动的墙体,应设柔性防水套管,如图2-30所示。给水管道不宜穿越建筑物的伸缩缝、沉降缝,若管道必须穿越时,应采用软性接头法、丝扣弯头法及活动支架法,如图2-31所示。

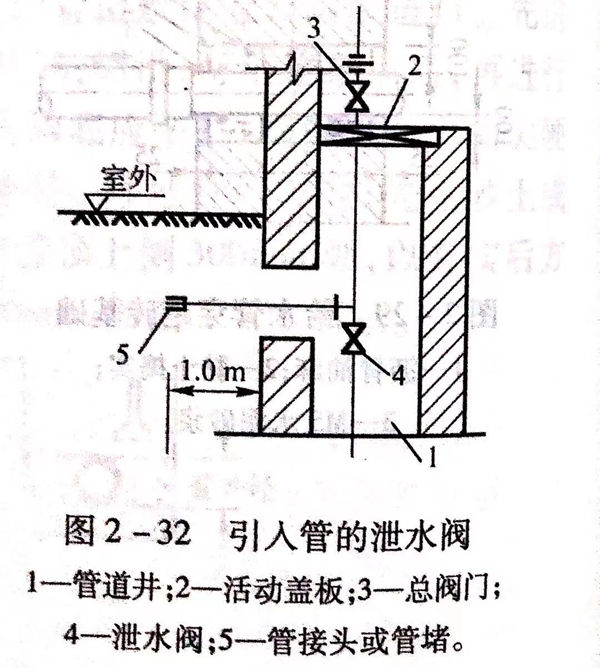

  c. 引入管底部应用三通加装泄水阀或管堵,以利于管道水压试验及冲洗时排水。管道敷设完毕,在甩出地面的接口处应设盲板或管堵,如图2-32所示。




 2. 干管安装


  对于上分式给水系统,干管可明装于顶层楼板下或暗装于屋顶、吊顶及技术层内;对于下分式系统,干管可敷设于底层地面上、地下室楼板下及地沟内。


  待支架安装完毕,即可进行干管安装。


   a. 给水十管安装前应画出各给水立管的安装位置十字线。当两立管间干管管段较长时,可用管接头延长直线管段。


   b. 给水干管的安装坡度不宜小于0.003,以利于管道冲洗及放空。给水干管的中部应设固定支架,以保证管道系统的整体稳定性。每安装一段干管应用金属卡件固定,对塑料管和铜管,其与金属卡件之间应垫塑料带可橡胶垫。


   c. 管子和管件可先在地面组装,度以便于起吊为宜。起吊至支架上,用金属卡具固定管段。地下干管在下管时,应封堵分支管口,防止泥水落入管内。干管安装后,应进行调直拨正,用水平尺在管段上复核,防止局部管段出现“塌腰”或“拱起”的现象。


 3. 立管安装


给水立管可分为明装和安装于管道竖井或墙槽内的暗装。


   a. 根据地下给水干管各立管甩头位置,应配合土建施工,按设计要求及时准确地逐层预留孔洞或埋设套管。施工中不得在钢筋混凝土楼板上凿洞。自顶层向底层吊线坠,并在墙面弹画出立管安装的垂直中心线。作为预制量尺及现场安装中的基准线。


   b. 根据立管卡的高度,在垂直中心线上画横线确定管卡的安装位置并打洞栽卡。每安装一层立管,用立管卡件予以固定,管卡距地面1.5m~1.8m,两个以上的管卡应均匀安装,成排管道或同一房间的管卡和阀门的安装高度应保持一致。


   c. 给水与排水立管并行时,应置于排水立管外侧;与热水立管并行时,应置于热水立管右侧。


   d. 立管穿过楼板时,应设金属或塑料套管。安装在楼板内的套管,其顶部应高出装饰地面20mm;安装在厨房及卫生间的套管,应高出50mm,套管底部应与楼板底面相平。


 特别提醒:套管与管道之间应用防水油膏或石棉绳填实,端面应光滑,套管内不得设有管道接口。多层或高层建筑,每隔一层应在立管上安装一个活接头。


 4. 支管安装


   a. 给水支管安装一般先施工到卫生器具的进水阀处,支管与卫生器具的连接,应在卫生器具安装后进行。


   b. 连接数个卫生器具的给水横支管,可用比量法进行下料预制,按相应的接口工艺标准,组装成整体横支管。


   c. 支管应以不小于0.002的坡度坡向立管,以便维修时放水。支管安装完毕,应检查支架和管道接口,清理残余填料、粘结剂,并及时用堵头或管帽将各管口封堵。



二、常见质量缺陷及预防措施


1. 塑料管粘接接口破裂导致漏水或断裂。


    预防措施:管口承口原有不明显裂缝,未认真检查剔除,插人后裂纹加深加宽,所以,安装前必须逐根检查管子质量。操作时,应采用干布蘸清洁剂将承插口处的油污擦净。严禁将塑料管铺设在冻土或未经处理的松土上,回填土时严格按塑料管回填土工艺标准施工,防止损坏管路。


 2. 塑料管熔热操作中,管内径收缩或过大,对接中形成“假接”造成管口渗漏。


    预防措施:热熔操作时,可提前将承口从模芯上取下,保证承口有足够的回缩。应严格按熔接工艺参数操作,不得随意调节熔接压力。当熔接口尚未完全冷却时,严禁移动管口或施加外力。


 3. 塑料管粘接时胶黏剂外淌影响接头外观质量。


    预防措施:胶黏剂应均匀涂抹,先涂承口内,后涂插口外,不得过量,操作完毕,应使用净布将溢出的胶黏剂擦拭干净。



三、安全操作规程


 1. 施工现场应保持整洁,材料设备及废料应按指定地点堆放,施工人员应按指定道路行走,不能从起吊设备下方等危险地区通行。


 2. 地下给水管道为铸铁管时,剁管应注意飞削伤人,下管时使用绳索应牢固,以防伤人。


 3. 使用电动套丝机套螺纹时,机具应具有良好绝缘装置,防止发生触电事故。


 4. 登高作业时,应做好监护工作,设人扶梯、凳,并戴好安全帽,不允许向上或向下抛丢工具等物品,只准用绳向上吊或向下系。
