一、埋地干管敷设
埋地敷设俗称“铺设”,其标高一般在-0.300m-0.400m(室内地面为±0.000)为宜。管道变径时,DN50mm以内的变小两号、DN70mm以上的变小一号者不得使用补心变径,因为易折断;当DN50mm以内的变小三号,DN70mm 以上变小两号者可以使用补心变径,因为该状况下,不可能补心被折断(另有规定者,以规定为准)。
不用补心变径时,应用异径管箍和镀锌管套制短管,短管长度以不用管箍便能套丝为准。
干管安装工序可以安排在回填土之前进行铺设,可根据施工条件确定。在于管铺设的同时,应将干管至首层立管阀门的一段立管(含阀门)安装到位。但阀门要调直,其方法是在阀门上口临时装一节约1m长的短管(丝扣要正,不得歪斜),用它看直,调阀门下边的丝扣,调直时应将手轮卸下来。
干管安装程序如下:
1. 按施工图绘制草图,计算出加工尺寸;
2. 按草图预制、调直、防腐;

3. 如在回填土之前安装,应根据设计标高于安装前砌筑240mm×240mm 砖墩。如在回填土之后安装,应先挖沟槽,沟槽挖至管底标高,不得超挖,如有超挖时应用砖垫平,管身应铺设在基土上。详见图2-33 给水干管安装流程图。
二、在地沟内或设备层内敷设
在地沟和设备层内安装给水干管,除按施工图绘制出草图并计算出部分尺寸外,其余尺寸要实测实量。然后按草图所标注的尺寸,用相应的方法预制加工。安装管道之前应装好吊卡、支架。
安装合格的给水干管应是:
1. 要有约0.003的坡度坡向泄水点;
2. 管道的弯曲度没有超过0.5mm/m;
3. 被破坏的镀锌层表面及管螺纹露出部分,应做防腐处理;
4. 与相邻管道排列合理;
5. 管道强度试验符合要求;
6. 管道冲洗不应利用排泄强度试验的水作为对管道系统的冲洗(这不属于冲洗),应用临时水管(管子断面积不小于被冲洗管道断面积的60%),接至给水干管人口处,在室内打开约50%的给水配水点全开放水;
7. 没有使用伪劣产品。
三、给水立管安装
1. 明装立管安装
安装立管之前,应从最上层用线坠直吊至首层对准已安装完毕的立管阀门中心点,如果阀门在设备层,那么吊线便是立管中心。按吊线画出立管卡子中心线(十字线),然后打孔栽卡子。待卡子凝固后,将预制的立管对号安装,安装时,只要将调直时在三通和立管丝头(螺纹)处划刮的痕迹对正即可。
2. 暗装立管安装
暗装在管井内的立管,应在最上部先栽一个型钢支架,然后以此为基准用线坠吊线至底层,按吊线安装支架。待支架凝固后,将已预制立管按编号安装全部立管,根据具体情况,在强度试验前尽量将管井内支管做出墙面。
安装在墙槽内的立管,应在结构施工时预留管槽,不可人工剔凿。立管是否要做防结露保温由设计确定。明装支管做出净墙面后加装临时堵。如果暗装支管,待支管做完和立管同时进行强度试验。待强度试验完毕后将临时堵拆卸下来,装上一节临时短管(一端套丝约100mm长)。这种短管俗称“压坠管”。
四、热水立管安装
热水立管安装是否应考虑热膨胀,应由设计考虑确定,但必须是当立管热伸胀时,支管能自由作径向移动。热水的干管和立管一般应有回水管。干管与立管的连接方法可参考热水采暖系统干管与立管的连接方法。明装立管穿过楼板应装套管。

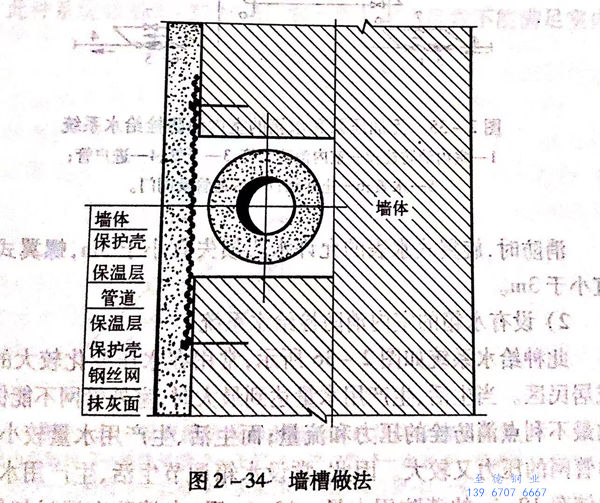

冷热水立管的间距要有一定的距离,否则支管无法躲绕立管。其间距,一般立管管径在DN32mm以内的不应小于120mm;DN≥40mm的不应小于150mm.安装在管井内的立管要做保温处理。安装在墙槽内的立管亦应保温,否则不但损失热量、降低水温,而且对建筑墙面还有一定的破坏作用,如图2-34所示。
